Nemecká dolinaVajnory · informácie pre vlastníkov a obyvateľov

Analýza a návrhy · september 2026

Ako z Nemeckej doliny urobiť dobrú štvrť

Pozemkové úpravy dali vlastníkom parcely a cesty. Chýbajú však chodníky, park, miesto pre škôlku aj riešenie dažďovej vody. Tu je porovnanie štúdie z roku 2013 s dnešným stavom, odhad, koľko ľudí tu môže bývať, tri návrhy a postup, ako sa k lepšej štvrti dostať.

Čo je a čo nie je tento dokument. Je to analytický a návrhový podklad – výpočty nad katastrálnou mapou a štúdiami z roku 2013. Nie je to územnoplánovacia dokumentácia. Nenahrádza autorizovaného architekta, odborne spôsobilú osobu pre obstarávanie, dopravného inžiniera, hydrológa, geodeta ani právnika. Čísla sú odhady, ktoré má overiť a spresniť územný plán zóny.

V skratke

  • Dnes: asi 450 parciel na domy, 3,6 km súkromných ulíc širokých 5–6 metrov bez chodníka, žiadny park a žiadny pozemok pre škôlku.
  • Koľko ľudí: pri dnešnom rozparcelovaní približne 1 200 – 1 550 obyvateľov (asi 450 – 480 domácností). Štúdia 2013 rátala s 1 700 – 2 000.
  • Najväčšie riziká: dažďová voda (rovina, íl, vysoká podzemná voda), doprava cez staré Vajnory a zahusťovanie bez pravidiel.
  • Odporúčanie: Návrh B – každý vlastník pri úzkej ulici dá pás 1–2 m, vznikne chodník, stromy a vsakovací pás; park a škôlka na jednom mieste. Rýchle kroky z Návrhu A spraviť hneď.
  • Skúste si to sami: v kalkulačke posuňte šírku ulíc alebo veľkosť parku a uvidíte, koľko pôdy to stojí a koľko domov zostane.
  • Prvý krok: zorganizovať vlastníkov a spolu s mestskou časťou dať podnet na územný plán zóny.

Dnešný stav

39,2 haúzemie, 617 parciel
83 %plochy vlastnia súkromné osoby (487 listov vlastníctva)
5,4 mpriemerná šírka súkromných ulíc (33 parciel, ~3,6 km)
12,3 %územia tvoria cesty
0 m²verejnej zelene, parku či pozemku pre škôlku
560 m²stredná veľkosť parcely, šírka 18 m
Mapa dnešného stavu: mestské cesty sivou, súkromné úzke cesty červenou, pozemky PD, farnosti a spoločenstva béžovou.
Súkromné ulice (červené) majú 5–6 m medzi plotmi – autá, chodci aj kočíky sa delia o jeden pás. Mestské cesty sú široké 10–14 m len na oblúku a hlavnej osi. Modré sú vodné toky podľa katastra. Kliknutím sa mapa otvorí vo väčšom.

Územie je vymedzené presne tak, ako ho vymedzuje urbanistická štúdia z roku 2013 – vrátane západnej časti, kde už stojí asi desať domov so záhradami. Podrobná klikateľná mapa vlastníctva je na úvodnej stránke.

Štúdia 2013 vs. dnešné parcely

Výkres štúdie (variant B) sme napasovali na katastrálnu mapu – z neho je odčítaná aj hranica územia použitá v celej tejto analýze. Posúvaním deliacej čiary porovnáte, čo štúdia navrhla a ako územie rozdelili pozemkové úpravy.

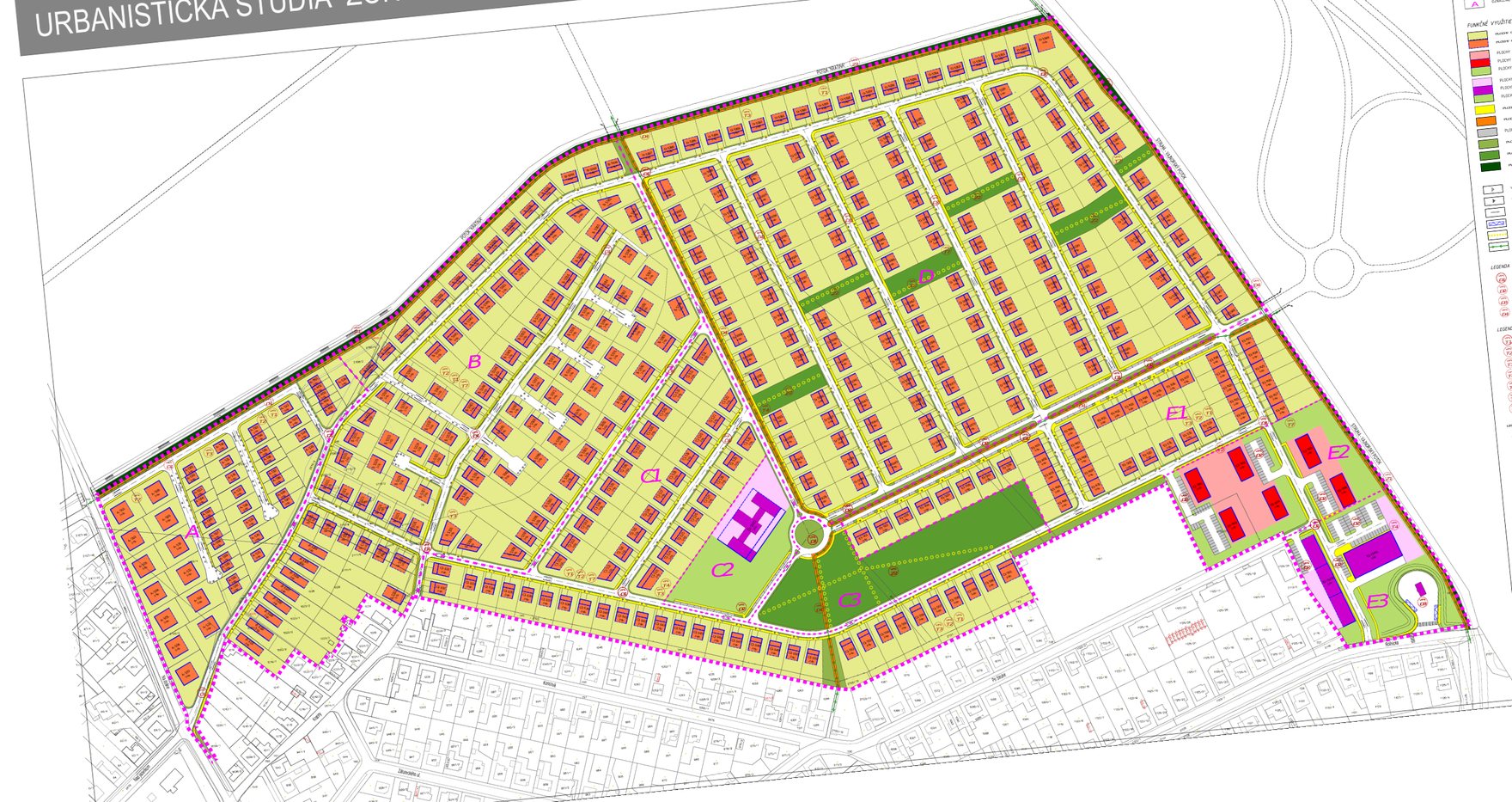

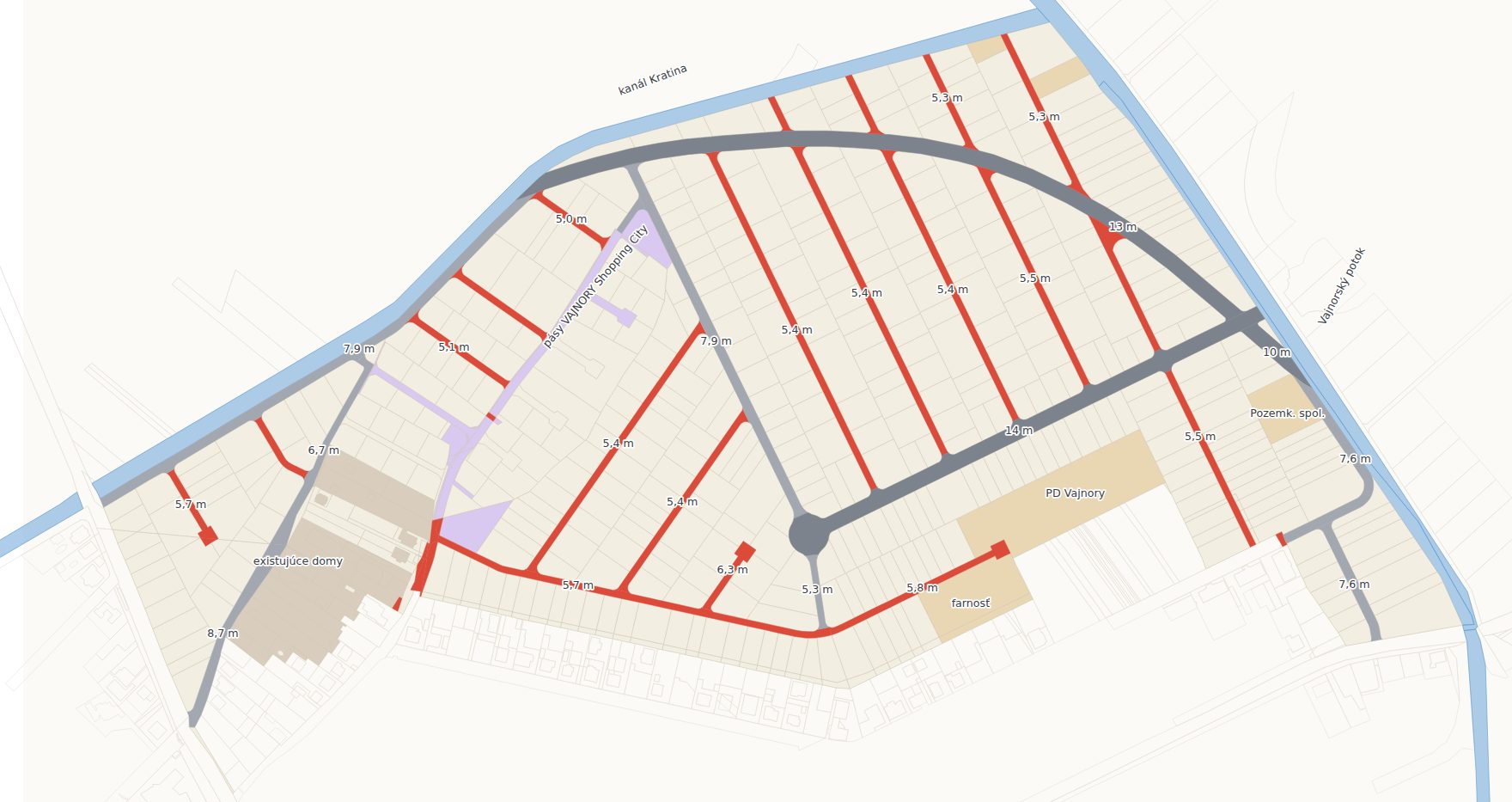

Urbanistická štúdia 2013, variant B, napasovaná na katastrálnu mapu Dnešné parcely a cesty po pozemkových úpravách
Štúdia 2013Dnes
Presnosť napasovania približne ±2 m.

Cesty sa trafili, šírky nie

Dnešné cesty zhruba sledujú variant B – oblúk, hlavná os, kruhový objazd, šikmé ulice. Štúdia však počítala s uličným priestorom okolo 11–12 m s chodníkmi; súkromné ulice majú dnes 5,4 m.

Park zmizol v parcelách

Približne 93 % plochy parku a vreckových parkov zo štúdie leží dnes v stavebných parcelách. Pozemok pre škôlku a obchod tiež.

Štúdia nie je záväzná

Podľa nového zákona sa štúdia z roku 2013 považuje za územnú štúdiu (§ 40 ods. 8) – je to podklad. Záväzné pravidlá dá až územný plán zóny (§ 18).

UkazovateľŠtúdia 2013 – AŠtúdia 2013 – BDnes
Rodinné domy416561~450 parciel
Byty v malých bytových domoch128800
Obyvatelia1 6912 020~1 200 – 1 550
Chodníky14 564 m²ánotakmer žiadne
Park a vreckové parky2,2 ha1,8 ha0
Materská školapre 120 detíánobez pozemku
Dažďová vodazadržať ~19 000 m³ z verejných plôch + retencia na pozemkochnerieši sa

Koľko tu môže bývať ľudí?

1 200 – 1 550

obyvateľov pri dnešnom rozparcelovaní. To je asi 450 – 480 domácností. Vajnory mali koncom roka 2020 necelých 6 000 obyvateľov, takže by pribudla zhruba štvrtina.

01 0002 000
Návrh A – Opraviť, čo máme~450 domácností
1 160 – 1 430
Dnešné parcely bez zmeny~465 domácností, bez parku a MŠ
1 210 – 1 490
Návrh B – Každý dá kúsok~480 domácností
1 240 – 1 530
Štúdia 2013 (varianty A a B)544 – 641 domácností vrátane bytov
1 691 – 2 020
Bez pravidiel (zahusťovanie)~800 bytových jednotiek na tých istých uliciach
2 090 – 2 570

Rozpätie = 2,6 až 3,2 osoby na domácnosť. Štúdia 2013 rátala 3,2 na rodinný dom; celoslovenský priemer podľa sčítania 2021 je asi 2,3. Počet domov je odhad podľa tvaru a veľkosti každej parcely (pravidlá sú v tabuľke na stiahnutie).

Čo to znamená pre škôlku, školu a dopravu

~85 detí
vo veku 3–5 rokov → 4 až 5 tried materskej školy
~165 detí
vo veku 6–14 rokov → asi 8 tried základnej školy (kapacitu ZŠ vo Vajnoroch treba overiť)
~370 áut
odíde ráno v špičkovej hodine – preto potrebuje zóna vlastné napojenie mimo ulíc starých Vajnor

Pozor na zahusťovanie. Ak by sa bez pravidiel stavali na pozemkoch dvojdomy a malé bytovky (1 byt na každých 300 m²), mohlo by tu bývať vyše 2 000 ľudí (asi 800 bytových jednotiek) na tých istých 5-metrových uliciach. Práve tomu má zabrániť územný plán zóny.

Ulice: dnes a po úprave

Všetky rezy sú v rovnakej mierke. Rozdiel medzi 5,4 m a 9 m znamená chodník, strom a miesto, kam vsiakne voda.

Rez dnešnou súkromnou ulicou 5,4 m
Dnes – 5,4 mJeden pás pre všetkých, bez chodníka a zelene.
Rez ulicou v návrhu A – obytná zóna 5,4 m
Návrh A – obytná zóna 5,4 mDlažba, 20 km/h, chodec má prednosť, parkuje sa len na pozemku.
Rez ulicou v návrhu B – 9 m s chodníkom a stromami
Návrh B – 9 mChodník 1,5 m, spoločný jazdný pás 5,5 m, stromy a vsakovací pás 2 m.
Rez mestskou ulicou 11 m
Úzke mestské ulice – 11 mChodníky, stromoradie a vozovka 6 m (dnes 5–8 m).

Vyskúšajte si to: čo za čo

Územie má 39,16 ha a väčšie nebude. Každý meter chodníka, stromu alebo parku musí byť z niečoho – z pozemkov vlastníkov. Posuňte posuvníky a uvidíte, koľko to stojí a čo za to bude.

Typický vlastník dá––
Zostane na stavbu––
Domy––
Verejná zeleň––

Rozdelenie územia · 39,16 ha = 100 %

Stavebné pozemky vlastníkov–
Existujúca zástavba–
Dnešné cesty–
Rozšírenie ulíc–
Park, zeleň a námestie–
Vodný tok, prístupové pásy a zvyšky–
Tri scenáre z kalkulačky (interaktívna verzia je na nemeckadolina.sk)
ScenárSúkromné uliceVerejná zeleňTypický vlastník dáDomy
Dnes – nemení sa nič5,4 m00 %~467
Návrh A5,4 m (obytná zóna)1,67 ha0 %~447
Návrh B9 m1,96 ha5,4 % (~30 m²)~478

Plochy pásov počítam z katastrálnej mapy: pre každú šírku ulice zisťujem prienik rozšírenia so skutočnými parcelami. Počet domov je odhad podľa pravidiel v tabuľke na stiahnutie. Rozšírenie ulice neuberá domy – uberá hĺbku záhrady; domy ubúdajú až vtedy, keď sa pôda vyčlení na park, zeleň alebo námestie.

Čo platí pre každý návrh

1. Voda na prvom mieste

Územie je rovinaté, podložie ílovité a na jar môže podzemná voda vystúpiť nad terén. Do Vajnorského potoka smie odtekať najviac 101,4 l/s. Štúdia 2013 vyrátala, že z verejných plôch treba zadržať asi 19 000 m³ – to je 7 až 8 olympijských bazénov.

Riešenie pre celú zónu naraz: retencia na každom pozemku, vsakovacie pásy a znížená zeleň, polder pri potoku, spätné klapky. Dažďovú vodu nepúšťať do kanalizácie.

2. Vlastný príjazd

Štúdia 2013 podmienila výstavbu novým napojením na sever k Rybničnej (cez Nad Valkom) a na východ. Odvtedy sa otvoril úsek D4 Rača–Vajnory (5. 9. 2021) a v júni 2026 celá križovatka D1/D4. Dopravnú štúdiu treba prepočítať a stavať po etapách.

3. Siete

Štúdia uvádza, že vákuová kanalizácia Vajnor je na hranici kapacity a navrhla gravitačnú kanalizáciu s prečerpávaním, 4 trafostanice a plyn. Aktuálne podmienky treba získať od BVS, ZSD a SPP – bez nich sa nedá určiť poradie výstavby.

4. Stromy a vietor

Vajnory sú veterné – podľa štúdie priemerne 108 dní v roku so silným vetrom, najmä zo severozápadu a severovýchodu. Stromoradia v uliciach a pás zelene na severnom okraji pomôžu proti vetru aj horúčavám. Cieľ podľa pravidla 3-30-300: stromy na dohľad, tieň v uliciach, park do 300 m.

5. Pás pri vodných tokoch

Pozdĺž kanála Kratina a Vajnorského potoka nechať voľný pobrežný pás a urobiť z neho zelenú cestu pre peších a bicykle (štúdia počítala s cyklotrasou a lávkou cez Kratinu). Presnú šírku určí správca toku.

6. Jasné pravidlá pre domy

Počet bytov na parcele, výška (štúdia: 2 podlažia + podkrovie alebo ustúpené podlažie), zastavanosť a podiel zelene (územný plán Bratislavy: pri samostatných domoch aspoň 40 % zelene), stavebná čiara a parkovanie na pozemku. To všetko určí územný plán zóny.

Čo chcú vlastníci a čo mestská časť

Toto nie je anketa. Je to zhrnutie toho, čo je o zámeroch verejne doložené – z dokumentov mestskej časti a z miestnych médií. Čo chce 476 jednotlivých vlastníkov, sa zatiaľ nikto nespýtal, a práve to pri územnom pláne zóny rozhoduje.

Vlastníci pozemkov

Pozemkové spoločenstvo Vajnory, najväčší vlastník v lokalite, dalo podnet na jednoduché pozemkové úpravy už v rokoch 2013 – 2014. Spoločný menovateľ vlastníkov býva rovnaký: riešiť územie ako celok – dopravu a siete naraz, nie po sektoroch, a dostať pozemky do stavu, v ktorom sa na nich dá stavať.

Pozemkové úpravy sa skončili, ale parcely tým stavebnými nie sú: 82 % územia je v katastri stále orná pôda (489 parciel, 32,2 ha). Bez územného plánu zóny, vyňatia z pôdneho fondu a infraštruktúry sa stavať nedá.

VAJNORY Shopping City

Spoločnosť dlhodobo chcela zmeniť svoje pozemky na stavebné a mať prístupovú cestu do lokality. Podľa Vajnorských noviniek (2021) súhlasila s tým, aby sa jej pozemky v obvode pozemkových úprav použili ako prístupová komunikácia do územia. V dnešnej parcelácii jej patrí 29 parciel (1,15 ha), z toho pásy pozdĺž ulíc a pozemky v strede západnej časti.

Mestská časť Vajnory

V lokalite nevlastní pozemky a nemá peniaze na infraštruktúru – tú musia vybudovať vlastníci. Termín začiatku výstavby rodinných domov nevedela odhadnúť (stanovisko z roku 2023, reagovalo na inzeráty realitných kancelárií o sieťach „do konca roka 2023“).

Zároveň trvá na tom, aby v každej časti územia bol verejný priestor – ihriská a parky pre všetkých. K návrhu pozemkových úprav mala výhradu, že v ňom chýba vážnejší verejný priestor, centrálny park a areály škôl.

Čo nevieme

A práve to je najdôležitejšie:

  • Koľko vlastníkov chce stavať pre seba a koľko predať?
  • Sú ochotní dať pás 1 – 2 m za chodník, stromy a vsakovanie? Za akú náhradu?
  • Chcú park a škôlku v území, alebo im stačí to, čo je vo Vajnoroch?
  • Kto je ochotný prispieť na územný plán zóny a koľkými percentami?

Ozvite sa

Ak vlastníte pozemok v Nemeckej doline, napíšte, čo s ním plánujete a čo by ste v štvrti chceli. Čím viac vlastníkov bude počuť, tým silnejší je podnet na územný plán zóny – a tým menej rozhodne náhoda.

Skúste si najprv kalkulačku vyššie a napíšte, na ktorom nastavení by ste sa vedeli dohodnúť.

info@nemeckadolina.sk

Stránku robia vlastníci pozemkov, nie mestská časť. Odpovede nikde nezverejňujeme s menami – použijeme len súhrn.

Zdroje: Problematika Nemeckej doliny – otázky a odpovede (vajnory.sk, 2023) · Lokalita Nemecká dolina: Cesta vyváženého kompromisu (Vajnorské novinky, 2021) · Územný plán je alfou a omegou výstavby (Vajnorské novinky, 25. 3. 2025) · druh pozemku podľa katastra ZBGIS, stav 16. 9. 2026.

Postup krok za krokom

Mestská časť v lokalite nevlastní pozemky a nemá peniaze na infraštruktúru. Zákon však umožňuje, aby sa územný plán zóny obstaral z podnetu vlastníkov a aby náklady uhradili tí, ktorí ho iniciovali. Mestská časť môže pomôcť s organizáciou, obstarávaním a prerokovaním.

  1. Zorganizovať vlastníkov

    Založiť združenie (napr. občianske združenie), zbierať kontakty a splnomocnenia, dohodnúť cieľ a spôsob, ako sa bude platiť. Prizvať VSC, PD Vajnory, farnosť a pozemkové spoločenstvo.

    2 – 6 mesiacov
  2. Zozbierať podklady

    Štúdie 2013 (sú na tejto stránke), projekt pozemkových úprav, katastrálne údaje, výškopis, stav sietí, údaje o vodných tokoch a doprave.

    1 – 3 mesiace
  3. Podnet a dohoda s mestskou časťou

    Dať podnet na obstaranie územného plánu zóny a dohodnúť, kto čo zaplatí a zabezpečí. V Bratislave územné plány zón spravidla obstarávajú mestské časti.

    § 27 ods. 1 a 4, § 28 ods. 3 zákona č. 200/2022 Z. z.
  4. Súlad s plánom Bratislavy

    Overiť, čo pre územie určuje Územný plán hlavného mesta (funkcie, regulatívy), a dávať podnety do pripravovaného Metropolitného územného plánu. Starý územný plán musí byť nahradený do 31. 3. 2032.

    § 40 ods. 3
  5. Oznámenie a zadanie

    Mestská časť oznámi začatie obstarávania – vlastníci dostanú verejnou vyhláškou aspoň 30 dní na podnety. Obstarávanie vedie odborne spôsobilá osoba. Ak sa do 2 rokov od schválenia zadania nezačne s návrhom, zadanie stratí platnosť.

    § 13, § 29 ods. 5 a 9
  6. Prieskumy a návrh plánu

    Autorizovaný architekt s dopravným inžinierom, hydrológom a ďalšími profesiami. Súčasťou je zisťovacie konanie o vplyvoch na životné prostredie.

    § 14, § 18 ods. 6, § 23
  7. Dohody o pozemkoch

    Súbežne s návrhom: park a škôlka (PD, farnosť), pásy VSC, pásy na rozšírenie ulíc, pravidlá spoločného fondu. S geodetom a advokátom.

    súbežne s krokom 6
  8. Verejné prerokovanie

    Každý môže dať pripomienky – aspoň 45 dní. Nasleduje vyhodnotenie a úpravy.

    § 31 ods. 5 a 12
  9. Schválenie

    Zastupiteľstvo schváli plán a vydá všeobecne záväzné nariadenie. Na schválenie sú 2 roky od začatia prerokovania. Kto presne schvaľuje v Bratislave, určuje Štatút hlavného mesta – treba potvrdiť.

    § 34 ods. 3 a 8
  10. Výstavba po etapách

    Najprv príjazd, kanalizácia, voda a zadržanie dažďovej vody, potom ulice a až potom domy – po častiach, aby každá etapa fungovala.

    roky, po etapách

Kto zaplatí? Spracovanie plánu a prieskumy: vlastníci cez združenie (príspevok podľa výmery), prípadne väčší vlastníci a investori podľa dohody. Mestská časť: obstarávanie a prerokovanie. Siete a ulice: po etapách spolu so správcami sietí. Presnú sumu za plán dajú až ponuky spracovateľov – rádovo ide o desiatky tisíc eur.

Časté otázky

Prečo potrebujeme územný plán zóny, keď už máme parcely?
Parcely hovoria, čo komu patrí. Neurčujú, aké široké budú ulice, kde bude park a škôlka, kam odtečie voda, koľko bytov môže byť na parcele či ako vysoko sa smie stavať. Územný plán zóny je záväzný pre povoľovanie stavieb (§ 18 ods. 2) a jeho záväznú časť tvorí regulačný výkres a regulačné listy (§ 18 ods. 7).
Je štúdia z roku 2013 záväzná?
Nie. Urbanistická štúdia obstaraná pred 31. 3. 2024 sa podľa § 40 ods. 8 považuje za územnú štúdiu – je to odborný podklad. Vznikla pred pozemkovými úpravami, takže s dnešnými parcelami nesedí.
Musím dať časť pozemku?
V Návrhu A nie. V Návrhu B by vlastníci pri úzkych uliciach dali pás 1–2 m – typicky 5–6 % výmery, najlepšie dobrovoľne a za náhradu zo spoločného fondu. Ako presne sa pôda prevedie (darovanie, predaj, zámena) a kto bude ulice spravovať, treba doriešiť s právnikom a mestskou časťou.
Môžem začať stavať už teraz?
Každý stavebný zámer potrebuje záväzné stanovisko o súlade s územným plánom a bez príjazdu, vody a kanalizácie je výstavba v praxi veľmi ťažká. Konkrétny prípad treba overiť na stavebnom úrade. Počas obstarávania územného plánu môže orgán územného plánovania vyhlásiť na celé územie alebo jeho časť stavebnú uzáveru až na 24 mesiacov (§ 30) – napríklad len na budúce pásy ulíc.
Čo sa stane, ak sa nič neurobí?
Parcely sa budú zastavovať po jednej, bez chodníkov, parku a spoločného riešenia vody. Hrozí zatápanie, dopravné problémy v starých Vajnorách a zahusťovanie. Bratislava zároveň pripravuje nový Metropolitný územný plán – kto bude mať pripravený návrh a podnety, má lepšiu pozíciu.
Prečo park a škôlka práve na pozemkoch PD a farnosti?
Sú to najväčšie parcely v území (0,88 ha a 0,42 ha), ležia vedľa seba pri ihrisku, blízko stredu zóny a patria dvom vlastníkom namiesto desiatok. Je to návrh na rokovanie – bez dohody s nimi (predaj, zámena, nájom) sa nedá uskutočniť.
Odkiaľ sú čísla?
Z katastrálnej mapy ZBGIS (stav 16. 9. 2026), zo štúdií z roku 2013, zo zákona č. 200/2022 Z. z. a z vlastných výpočtov v GIS (šírky ulíc, veľkosti a tvary parciel, rozšírenie ulíc, vzdialenosti k parku). Všetky predpoklady a vzorce sú v tabuľke na stiahnutie.
